当前位置:电源行业动态 → 正文

全国首个光伏“领跑者”示范基地通过验收

责任编辑:editor007 作者:江帆JF |来源:企业网D1Net  2017-05-25 16:48:09 本文摘自:界面新闻

在5月22日-23日举行的“第二届中国光伏+创新发展论坛暨领跑者基地经验交流会”上传出消息,全国首个光伏发电“领跑者”基地项目——大同采煤沉陷区国家先进技术光伏示范基地(下称大同光伏示范基地)整体验收情况全部合格。

论坛期间,国家能源局发展规划司规划处张晓东处长强调,以大同为代表的光伏“领跑者”项目,为光伏行业引入竞争机制、促进成本降低作出了重要贡献。

光伏“领跑者”项目是国家为了加快光伏平价上网速度,自2015年开始计划每年通过制定激励政策,鼓励选用同类可比范围内能源利用效率最高的光伏产品。

大同市发改委副主任王明生介绍称,大同光伏示范基地于统计时段内(1月10日—2月14日)累计发电量达到1.5亿度,发电能力高于可研阶段设计发电能力,且高于同等资源水平条件下光伏电站发电能力。

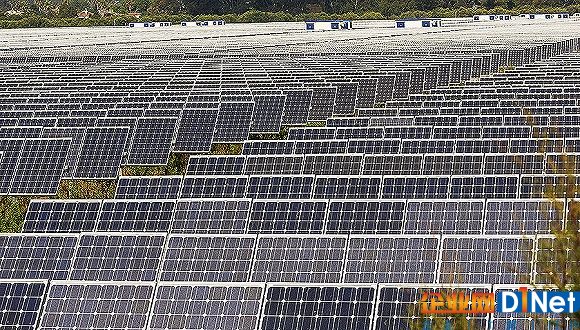

全国首个光伏“领跑者”示范基地通过验收

作为典型煤炭资源型地区,山西省第二大城市大同因采煤业的过度开发而经受着严重的地表沉陷,大同采煤沉陷区总面积1687平方公里。然而,良好的光照资源、大量的闲置土地以及完善的电网接入设施,使得该地区具备发展光伏产业的条件。2013年,大同市政府提出了在采煤沉陷区建设大型光伏发电基地的设想。

大同光伏示范基地,是中国首个促进先进光伏技术产品应用的大规模光伏电站基地。该基地于2015年6月获批,总建设规模为100万千瓦,包括7个10万千瓦和6个5万千瓦的单体项目,基地项目于2016年6月30日全部并网,实现了年内开工建设、一年内并网发电的预期目标。

该基地建成并网后,大同市发改委委托水电水利规划设计总院启动了基地验收工作。2017年2月,基地验收工作全面启动,分别对项目单体和基地整体同时进行验收。

日前,业内流传的一份文件显示,国家能源局下发了《关于2017年建设光伏发电先进技术应用基地有关要求的通知》(征求意见稿),规定2017年光伏“领跑者”基地共计建设8GW-10GW,相较于去年总计5.5GW的规模扩大了近一倍。每个基地本期建设规模不小于50万千瓦,最大100万千瓦。

此外,业内此前一直盛传的“超级领跑者”基地项目也正式出炉。该意见稿将其官方定义为“光伏发电前沿技术应用依托基地”,每个基地建设规模50万千瓦,在2-3年内建成,第一年内建成规模不少于建设总规模的10%且不超过30%,在三年内全部建成。

“超级领跑者”项目基地将以拥有前沿技术的光伏产品制造企业为选择对象,符合条件的光伏产品制造企业的光伏电池前沿技术指标,相比普通“领跑者”指标有较大提高,且具备拥有原创核心技术知识产权、建成试验生产线或初步形成产能等特点。

关键字:领跑者光伏产业

本文摘自:界面新闻

x 全国首个光伏“领跑者”示范基地通过验收 扫一扫
分享本文到朋友圈
当前位置:电源行业动态 → 正文

全国首个光伏“领跑者”示范基地通过验收

责任编辑:editor007 作者:江帆JF |来源:企业网D1Net  2017-05-25 16:48:09 本文摘自:界面新闻

在5月22日-23日举行的“第二届中国光伏+创新发展论坛暨领跑者基地经验交流会”上传出消息,全国首个光伏发电“领跑者”基地项目——大同采煤沉陷区国家先进技术光伏示范基地(下称大同光伏示范基地)整体验收情况全部合格。

论坛期间,国家能源局发展规划司规划处张晓东处长强调,以大同为代表的光伏“领跑者”项目,为光伏行业引入竞争机制、促进成本降低作出了重要贡献。

光伏“领跑者”项目是国家为了加快光伏平价上网速度,自2015年开始计划每年通过制定激励政策,鼓励选用同类可比范围内能源利用效率最高的光伏产品。

大同市发改委副主任王明生介绍称,大同光伏示范基地于统计时段内(1月10日—2月14日)累计发电量达到1.5亿度,发电能力高于可研阶段设计发电能力,且高于同等资源水平条件下光伏电站发电能力。

全国首个光伏“领跑者”示范基地通过验收

作为典型煤炭资源型地区,山西省第二大城市大同因采煤业的过度开发而经受着严重的地表沉陷,大同采煤沉陷区总面积1687平方公里。然而,良好的光照资源、大量的闲置土地以及完善的电网接入设施,使得该地区具备发展光伏产业的条件。2013年,大同市政府提出了在采煤沉陷区建设大型光伏发电基地的设想。

大同光伏示范基地,是中国首个促进先进光伏技术产品应用的大规模光伏电站基地。该基地于2015年6月获批,总建设规模为100万千瓦,包括7个10万千瓦和6个5万千瓦的单体项目,基地项目于2016年6月30日全部并网,实现了年内开工建设、一年内并网发电的预期目标。

该基地建成并网后,大同市发改委委托水电水利规划设计总院启动了基地验收工作。2017年2月,基地验收工作全面启动,分别对项目单体和基地整体同时进行验收。

日前,业内流传的一份文件显示,国家能源局下发了《关于2017年建设光伏发电先进技术应用基地有关要求的通知》(征求意见稿),规定2017年光伏“领跑者”基地共计建设8GW-10GW,相较于去年总计5.5GW的规模扩大了近一倍。每个基地本期建设规模不小于50万千瓦,最大100万千瓦。

此外,业内此前一直盛传的“超级领跑者”基地项目也正式出炉。该意见稿将其官方定义为“光伏发电前沿技术应用依托基地”,每个基地建设规模50万千瓦,在2-3年内建成,第一年内建成规模不少于建设总规模的10%且不超过30%,在三年内全部建成。

“超级领跑者”项目基地将以拥有前沿技术的光伏产品制造企业为选择对象,符合条件的光伏产品制造企业的光伏电池前沿技术指标,相比普通“领跑者”指标有较大提高,且具备拥有原创核心技术知识产权、建成试验生产线或初步形成产能等特点。

关键字:领跑者光伏产业

本文摘自:界面新闻

电子周刊
回到顶部

关于我们联系我们版权声明隐私条款广告服务友情链接投稿中心招贤纳士

企业网版权所有 ©2010-2024 京ICP备09108050号-6 京公网安备 11010502049343号

^
