当前位置:电源行业动态 → 正文

光伏抢装潮:630的得与失

责任编辑:editor006 作者:王淑娟 |来源:企业网D1Net  2017-06-01 16:52:25 本文摘自:智汇光伏

你觉得630后,你的投资成本会下降1元/W以上吗?如果觉得不可能,那就赶紧抢630吧!

本文通过测算,发现630后投资要下降1~2.2元/W,项目才能获得相同的收益。

一、630前后电价差别

为什么抢630?因为前后电价相差太大。要想获得高电价,要同时满足两个条件

条件一:2016年12月31日备案

条件二:2017年6月30日前并网

上述两个条件是要同时满足,如果2016年12月31日后备案,即使630前并网,也获得不了高电价!

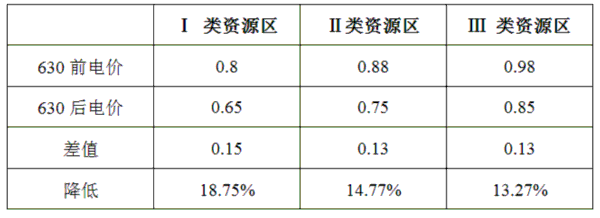

表:630前后电价差异(单位:元/kWh)

从上表可以看出,630后电价下调0.13~0.15元/kWh,下降13.27%~18.75%。如果造价相同,收益肯定会大幅降低。

什么样的项目需要抢?

1)普通地面光伏电站项目

2)全额上网的分布式光伏项目

二、抢630带来的各种问题

抢630将面临以下问题:

1光伏组件价格高

目前,由于大量项目集中抢630、但产能无法突然增加的原因,光伏组件出现“一片难求”的局面。在供需失衡的情况下,光伏组件出现逆市上涨的情况。2016年630后的一次大型招标中,组件下降0.8元/W的情况!另大量抢630的企业大呼不值!

由于930的存在,2017年的630后组件肯定不会出现2016年的大幅下降,但肯定会有一定幅度的下降。

导读:你觉得630后,你的投资成本会下降1元/W以上吗?如果觉得不可能,那就赶紧抢630吧!

2施工成本高

由于大量项目集中施工,具备施工能力的队伍有限;且项目要加班加点,业主要支付抢工费用。因此,可以此时的施工成本肯定要高于平时的施工价格。

另外,抢并网肯定会带来“三边工程”,设计变更、设备到货不及时造成窝工、抢工造成的失误等都会造成项目投资的增加。

  3施工质量差

每次抢并网之后,都是大量的“消缺”工作。

“慢工出细活”,抢出来的工程总是问题不断。因此,项目并网后很长一段时间都要忙于消缺工作。既影响了项目正常的发电量,又增加了项目投资。

  三、630值得抢吗?

尽管有上述总总问题,但大家还是前赴后继的抢630,这是为什么?算一个帐就清楚了。

以630前后的电价进行测算,以项目全部投资内部收益率8%为基准,要想获8%的收益率,630后的项目初始肯定要下降。那初始投资下降多少,IRR都是8%呢?对三类资源区进行了测算,如下图所示。

  图1:Ⅰ 类资源区630后投资差距

  图2:Ⅱ 类资源区630后投资差距

  图3:Ⅲ 类资源区630后投资差距

从图1~3可以看出,要想同样获得8%的收益率,630后项目投资要下降1000~2200元/kW之间,即1~2.2元/W。

目前组件价格在2.8~3.2元/W之间。可以预见,630后,造价肯定不会出现如此大幅的下降。因此,能抢上630,项目收益肯定好。

关键字:光伏电站电价

本文摘自:智汇光伏

x 光伏抢装潮:630的得与失 扫一扫
分享本文到朋友圈
当前位置:电源行业动态 → 正文

光伏抢装潮:630的得与失

责任编辑:editor006 作者:王淑娟 |来源:企业网D1Net  2017-06-01 16:52:25 本文摘自:智汇光伏

你觉得630后,你的投资成本会下降1元/W以上吗?如果觉得不可能,那就赶紧抢630吧!

本文通过测算,发现630后投资要下降1~2.2元/W,项目才能获得相同的收益。

一、630前后电价差别

为什么抢630?因为前后电价相差太大。要想获得高电价,要同时满足两个条件

条件一:2016年12月31日备案

条件二:2017年6月30日前并网

上述两个条件是要同时满足,如果2016年12月31日后备案,即使630前并网,也获得不了高电价!

表:630前后电价差异(单位:元/kWh)

从上表可以看出,630后电价下调0.13~0.15元/kWh,下降13.27%~18.75%。如果造价相同,收益肯定会大幅降低。

什么样的项目需要抢?

1)普通地面光伏电站项目

2)全额上网的分布式光伏项目

二、抢630带来的各种问题

抢630将面临以下问题:

1光伏组件价格高

目前,由于大量项目集中抢630、但产能无法突然增加的原因,光伏组件出现“一片难求”的局面。在供需失衡的情况下,光伏组件出现逆市上涨的情况。2016年630后的一次大型招标中,组件下降0.8元/W的情况!另大量抢630的企业大呼不值!

由于930的存在,2017年的630后组件肯定不会出现2016年的大幅下降,但肯定会有一定幅度的下降。

导读:你觉得630后,你的投资成本会下降1元/W以上吗?如果觉得不可能,那就赶紧抢630吧!

2施工成本高

由于大量项目集中施工,具备施工能力的队伍有限;且项目要加班加点,业主要支付抢工费用。因此,可以此时的施工成本肯定要高于平时的施工价格。

另外,抢并网肯定会带来“三边工程”,设计变更、设备到货不及时造成窝工、抢工造成的失误等都会造成项目投资的增加。

  3施工质量差

每次抢并网之后,都是大量的“消缺”工作。

“慢工出细活”,抢出来的工程总是问题不断。因此,项目并网后很长一段时间都要忙于消缺工作。既影响了项目正常的发电量,又增加了项目投资。

  三、630值得抢吗?

尽管有上述总总问题,但大家还是前赴后继的抢630,这是为什么?算一个帐就清楚了。

以630前后的电价进行测算,以项目全部投资内部收益率8%为基准,要想获8%的收益率,630后的项目初始肯定要下降。那初始投资下降多少,IRR都是8%呢?对三类资源区进行了测算,如下图所示。

  图1:Ⅰ 类资源区630后投资差距

  图2:Ⅱ 类资源区630后投资差距

  图3:Ⅲ 类资源区630后投资差距

从图1~3可以看出,要想同样获得8%的收益率,630后项目投资要下降1000~2200元/kW之间,即1~2.2元/W。

目前组件价格在2.8~3.2元/W之间。可以预见,630后,造价肯定不会出现如此大幅的下降。因此,能抢上630,项目收益肯定好。

关键字:光伏电站电价
