工商业分布式光伏项目踏勘详细步骤 看这里!

责任编辑:editor006 作者:兔子君 |来源:企业网D1Net  2017-11-02 16:38:11 本文摘自:PV兔子

前言:屋顶分布式光伏电站因不受建设指标的限制而备受各投资商的亲睐,自然光伏项目开发人员也将目光转向了分布式光伏电站的开发。兔子君曾经与大家分享了分布式光伏项目现场踏勘需要注意的问题,许多人留言表示希望兔子能够图文结合详细讲解探勘的要点。今天兔子君与大家分享一些分布式光伏项目踏勘现场的经验与照片。(文末有福利哦~)

01分布式光伏踏勘前期准备

一、资料审核

项目初步审核时,需要初步审核项目前期资料, 对项目做到心中有数。将项目缺少的资料信息列成详细目录,尽可能一次踏勘中了解到足够的项目信息,避免重复踏勘。出发前,核实项目信息: 项目名称、地址、经纬度、屋顶或建筑物产权、项目开发建设模式、现场对接人等。

图一:项目信息示例

一般而言,屋顶分布式光伏项目前期会需要收集如下信息:

房屋产权:房产证、土地证等;

图纸信息:厂房总平图、结构图、建筑图、电器图等;

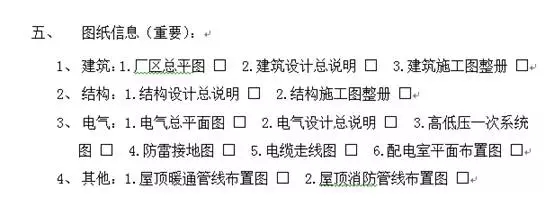

图二:项目图纸列表示例

电费信息:电费通知单(含峰平谷电价及电量信息)、电量波浪图(如有)等;

企业基本运营情况:在国家的全国企业信息公示系统上及其他企业信息查询网站上查询企业公开信息,了解企业的基本结构和运营情况。

项目卫星图:事先在卫星图中检查项目现场附近南侧是否有高层建筑或高污染企业。

2、硬件装备

工欲善其事,必先利其器。准备好专业的勘察设备,有时候可以让项目开发人员减少不必要的麻烦和危险。此外,专业的勘察设备不但能方便到获取更多项目现场信息,也可以向业主展现自身的专业性。一般建议项目开发人员携带如下设备:

拍照设备:相机(虽然目前手机像素很高,但是有时候拍摄厂房立柱、檩条时会较为模糊,专业的相机应当是基本配置);无人机(进阶配置,可以在厂房上方拍摄全景,免去勘察人员攀爬屋顶的危险)

测量设备:卷尺(基本配置,复合图纸中关于厂房尺寸的信息)、手持式激光测距(进阶配置,可以减少生产勘察人员,误差比卷尺小)

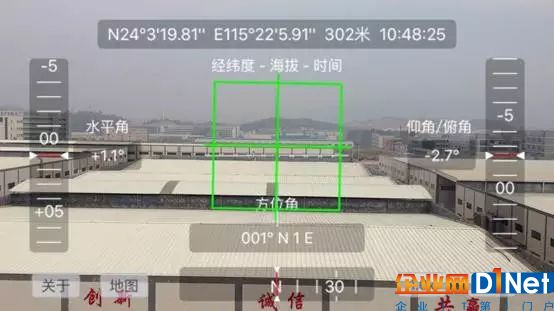

其他辅助工具:辅助的APP,目前市面上有很多免费的光伏测量软件,集成了GPS、指南针等功能,协助记录项目现场厂房的高度角、方位角、拍摄时间、经纬度、海拔高度等信息。

02项目踏勘现场要点

1、项目现场条件确认

进入厂区前,留意观察厂区周边情况,并拍照记录:路面宽度、有无高压线,及高度、位置、记录周边高大建筑物位置等。

利用辅助工具,确认项目GPS上的位置,以便后期设计时定位获取相关位置信息:厂区所在位置的经纬度信息、厂区整体朝向。

  2、进入项目厂区

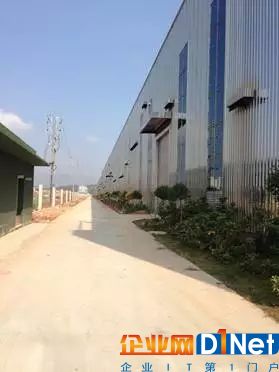

拍照记录厂区厂房外观整体情况

  3、进入厂房后详细观察内部情况,并拍照记录:

有无漏水、锈蚀、破损、改造

檩条、拉条

记录柱间距、钢架跨度

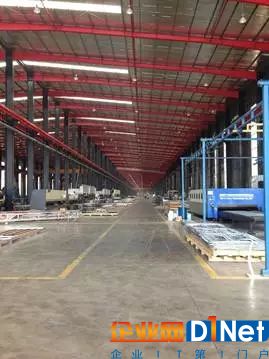

拍照记录厂房内环境特点

  4、登上厂房屋顶:

4.1、拍照记录屋面整体情况

有无凸出屋面遮挡物

遮挡物位置、尺寸、高度

采光带数量、尺寸

屋顶朝向

  4.2、记录彩钢板波峰间距

  4.3、记录障碍物高度

记录女儿墙高度

通风设备高度

消防管道等设备高度

4.4、记录屋面四周情况:

是否开阔平坦

是否具备运输条件

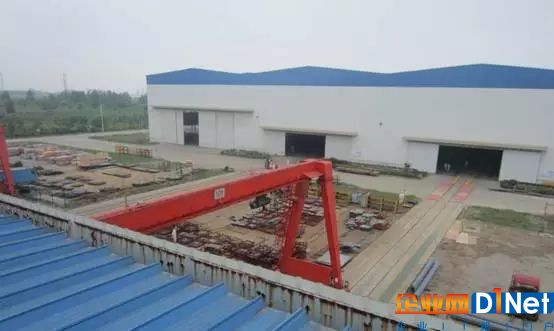

  4.5、尽可能找到附近至高点,拍照记录厂房屋面全局情况

  5、完成相关报告

根据现场踏勘情况,如实记录相关细节

按踏勘报告内容一一完成

并给出项目踏勘结论

  03电气系统勘察

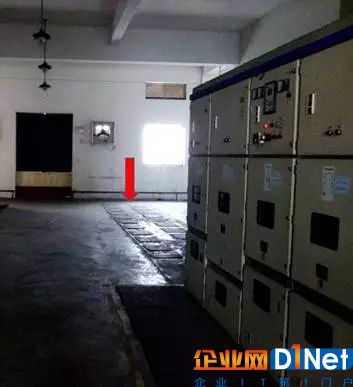

1) 确认业主配电房变压器台数、容量及负荷,有些业主不同的变压器对应的设备不同,用电负荷也不同,自发自用类型项目接入设计应当考虑业主用电情况。

2) 确认业主配电房中是否有备用的间隔,如果没有,是否有足够空间安装新的电器设备

3) 确认距离业主最近的变电站信息,距离、电压等级、是否有接入间隔(全额上网项目需注意)

4) 查看业主的进线总开关的容量,光伏发电系统的输出电流不应大于户用开关的额定电流,

5)以走线方便节约的原则,考虑逆变器、并网柜的安装位置。是否需要现场架高或者挖掘电缆槽等。

关键字:分布式光伏电站项目信息

本文摘自:PV兔子

x 工商业分布式光伏项目踏勘详细步骤 看这里! 扫一扫
分享本文到朋友圈
当前位置:电源行业动态 → 正文

工商业分布式光伏项目踏勘详细步骤 看这里!

责任编辑:editor006 作者:兔子君 |来源:企业网D1Net  2017-11-02 16:38:11 本文摘自:PV兔子

前言:屋顶分布式光伏电站因不受建设指标的限制而备受各投资商的亲睐,自然光伏项目开发人员也将目光转向了分布式光伏电站的开发。兔子君曾经与大家分享了分布式光伏项目现场踏勘需要注意的问题,许多人留言表示希望兔子能够图文结合详细讲解探勘的要点。今天兔子君与大家分享一些分布式光伏项目踏勘现场的经验与照片。(文末有福利哦~)

01分布式光伏踏勘前期准备

一、资料审核

项目初步审核时,需要初步审核项目前期资料, 对项目做到心中有数。将项目缺少的资料信息列成详细目录,尽可能一次踏勘中了解到足够的项目信息,避免重复踏勘。出发前,核实项目信息: 项目名称、地址、经纬度、屋顶或建筑物产权、项目开发建设模式、现场对接人等。

图一:项目信息示例

一般而言,屋顶分布式光伏项目前期会需要收集如下信息:

房屋产权:房产证、土地证等;

图纸信息:厂房总平图、结构图、建筑图、电器图等;

图二:项目图纸列表示例

电费信息:电费通知单(含峰平谷电价及电量信息)、电量波浪图(如有)等;

企业基本运营情况:在国家的全国企业信息公示系统上及其他企业信息查询网站上查询企业公开信息,了解企业的基本结构和运营情况。

项目卫星图:事先在卫星图中检查项目现场附近南侧是否有高层建筑或高污染企业。

2、硬件装备

工欲善其事,必先利其器。准备好专业的勘察设备,有时候可以让项目开发人员减少不必要的麻烦和危险。此外,专业的勘察设备不但能方便到获取更多项目现场信息,也可以向业主展现自身的专业性。一般建议项目开发人员携带如下设备:

拍照设备:相机(虽然目前手机像素很高,但是有时候拍摄厂房立柱、檩条时会较为模糊,专业的相机应当是基本配置);无人机(进阶配置,可以在厂房上方拍摄全景,免去勘察人员攀爬屋顶的危险)

测量设备:卷尺(基本配置,复合图纸中关于厂房尺寸的信息)、手持式激光测距(进阶配置,可以减少生产勘察人员,误差比卷尺小)

其他辅助工具:辅助的APP,目前市面上有很多免费的光伏测量软件,集成了GPS、指南针等功能,协助记录项目现场厂房的高度角、方位角、拍摄时间、经纬度、海拔高度等信息。

02项目踏勘现场要点

1、项目现场条件确认

进入厂区前,留意观察厂区周边情况,并拍照记录:路面宽度、有无高压线,及高度、位置、记录周边高大建筑物位置等。

利用辅助工具,确认项目GPS上的位置,以便后期设计时定位获取相关位置信息:厂区所在位置的经纬度信息、厂区整体朝向。

  2、进入项目厂区

拍照记录厂区厂房外观整体情况

  3、进入厂房后详细观察内部情况,并拍照记录:

有无漏水、锈蚀、破损、改造

檩条、拉条

记录柱间距、钢架跨度

拍照记录厂房内环境特点

  4、登上厂房屋顶:

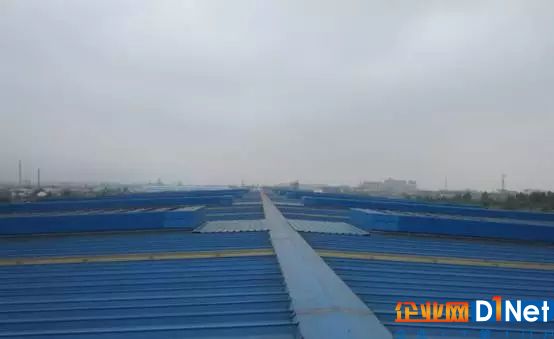

4.1、拍照记录屋面整体情况

有无凸出屋面遮挡物

遮挡物位置、尺寸、高度

采光带数量、尺寸

屋顶朝向

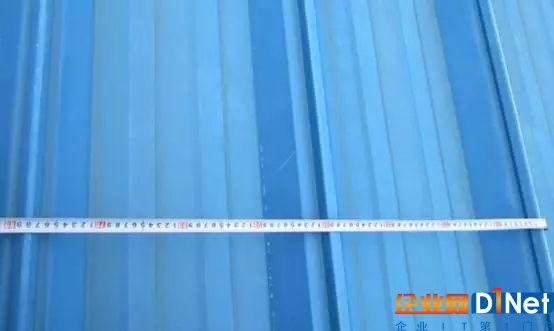

  4.2、记录彩钢板波峰间距

  4.3、记录障碍物高度

记录女儿墙高度

通风设备高度

消防管道等设备高度

4.4、记录屋面四周情况:

是否开阔平坦

是否具备运输条件

  4.5、尽可能找到附近至高点,拍照记录厂房屋面全局情况

  5、完成相关报告

根据现场踏勘情况,如实记录相关细节

按踏勘报告内容一一完成

并给出项目踏勘结论

  03电气系统勘察

1) 确认业主配电房变压器台数、容量及负荷,有些业主不同的变压器对应的设备不同,用电负荷也不同,自发自用类型项目接入设计应当考虑业主用电情况。

2) 确认业主配电房中是否有备用的间隔,如果没有,是否有足够空间安装新的电器设备

3) 确认距离业主最近的变电站信息,距离、电压等级、是否有接入间隔(全额上网项目需注意)

4) 查看业主的进线总开关的容量,光伏发电系统的输出电流不应大于户用开关的额定电流,

5)以走线方便节约的原则,考虑逆变器、并网柜的安装位置。是否需要现场架高或者挖掘电缆槽等。

关键字:分布式光伏电站项目信息
